一般充电站评估-选址-签约完成后,运营商就可以进行电力报备了。

充电桩属于高频大功率用电产品,不规范的安装使用会对居民的生命财产安全造成安全隐患,因此项目可用电力不足的充电站在充电桩安装前需到当地供电公司进行报装申请,由电力公司上门勘测,出具供电方案,安装专用电表。低压报装可以通过网上国网、南方电网等APP线上进行业务申请,而公共充电站高压报装需要到当地电力公司线下申请。

低压报装申请具体流程及所需素材如下:

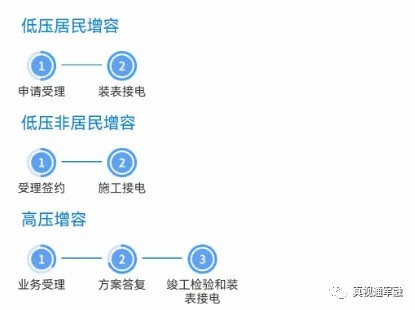

低压非居民安装

▎01. 准备好项目加盖公章的企业主体证明、产权证明、身份证明等材料;营业执照、法人身份证、经办人身份证、授权委托书、产权方的同意安装证明、充电桩建设的政府批复、充电桩合格证等原件和扫描件。

▎02. 项目负责人(经办人)在网上国网、南方电网等APP进入“新装”“企业新装”,选择服务地区省-市-区-街道,填写申请表,递交相关申请材料扫描件。

▎03.电力公司1-3个工作日内会派出专门的工作人员与你约好时间一同前去现场进行考察判断。如果该区域可以提供足够的电力,现场会让经办人签字确认,电力公司内部流程则进入方案出具-派单-现场装表流程。如果该区域不能提供电力,则需要考虑其他方案。

▎04.接下来等待电力公司施工接电装表完成,就可以签约用电合同了。

* 申请需要的材料包括:

1.客户有效证明原件和复印件(包括营业执照或组织机构代码证),营业执照经营范围包含开展充换电运营等服务;(营业执照)

2.经办人委托书及有效身份证原件和复印件;(盖章版授权委托书和经办人身份证照片)

3.用电申请表;(APP内直接填写)

4.充电桩建设的政府批复原件和复印件;(充电桩建设相关政策文件)

5.产权证明或产权单位许可证明原件和复印件(包括土地和房产证明);(合作合同合同扫描件/同意安装证明)

6.充电桩技术参数资料;(充电桩合格证)

授权委托书

高压增容电力申请具体流程及所需素材如下:

高压增容电力申请具体流程

在进行充电桩电力报装之前,经办人首先需要联系当地的电力公司。电力公司会派出专门的工作人员前去现场进行考察,并做出是否能够为该区域提供电力的判断。如果该区域可以提供稳定的电力,那么就可以继续进行报装流程。如果不能提供电力,则需要考虑其他方案。

当电力公司审核通过后,即可着手进行用电单位报装。用电单位需要提供相关的材料,包括企业营业执照、用电计划、用电设备等。这些材料需要经过电力公司审核后才能继续进行后续的报装流程。

▎01. 根据项目用电规划,计算出所需申请变压器的容量。

▎02. 项目负责人到供电营业厅填写申请表,递交相关申请材料。

▎03. 供电公司一星期后进行现场勘察,确定供电方案。一般高压单电源15个工作日,高压双电源30个工作日内,供电公司向企业提供书面的供电方案答复单(或《供电方案协议》)。

▎04.高压申报企业需要负责充换电设施外线接入部分所涉及的政策处理、市政规费、青苗赔偿。

* 申请需要的材料包括:

书面申请书、项目批文复印件(新建房)、平面图、规划红线图原件和复印件、申请人身份证明(原件和复印件)、营业执照、法人资格证明(原件和复印件)、土地使用证明等。

授权委托书

在报装完成后,就可以进行充电桩的安装了。安装前需要先进行场地勘测,确定位置和线路情况等,确保后续的施工进程更加顺利。然后按照相关机电工程和建筑工程规范进行施工,包括充电桩的基础、安装、接线、调试等过程。在安装完成后,需要进行电气检测,确保充电桩操作正常。

当全部设备安装完成并经过电力公司的验收后,即可进行使用。在使用过程中,需要定期进行设备保养和检查,注意使用安全。

总得来说,充电站电力报装是一项相对复杂的工程,需要进行多方面的审核和施工,但只要按照相关的流程和规范进行操作,就可以顺利完成报装。同时,充电桩电力报装需要考虑周全,包括外部电力稳定性和内部设备安全性等,才能够将充电桩投入使用,为社会提供更好的服务。
